互连连接工作
在将互连工作的成本转移给电力公司后,我们在三周后进行了建设。
最后一次Kanmon联动工作终于开始了。将负极变压器上拉至10 KVA→50 KVA
。两条低压连杆(小于50千瓦)(AA连接)。
我们有2辆高空作业车,4名工人和2名警卫。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)

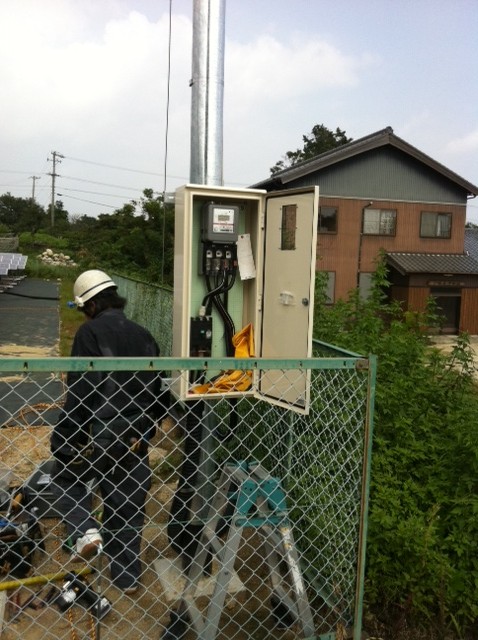

是电能表的安装。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-1.jpg?x-oss-process=image/resize,m_fill,w_956,h_1280)
我将杆式变压器改为10 KVA→50 KVA。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-2.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)
第一行的电能表是数字的。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-3.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)
第二行的电能表是模拟类型。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-4.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)
施工结束了。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-5.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)
最初,断路器打开并连接。我发电正常。
互锁的绿色指示灯点亮。3.00千瓦发电正在进行中。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-6.jpg?x-oss-process=image/resize,m_fill,w_640,h_480)
由于这是从建筑完工后的15:00开始的互连,我们今天只卖了几天,但
我确认我可以正常销售。(电力销售表正在进行中)
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-7.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)
72KW成功完成并开始互通。我希望你能在很长一段时间内发电。
%E6%96%B9%E6%B3%95%E5%A4%AA%E9%98%B3%E8%83%BD%E5%8F%91%E7%94%B5-8.jpg?x-oss-process=image/resize,m_fill,w_1280,h_956)
在5月
12 日对电力公司进行初步咨询后(是否可以在这个地方互联),我们能够在9月12 日的4个月内卖出电力。我意识到它可以在这个级别上完成低压性能。
设置72KW(48KW + 24KW)的低压互联系统是一项鲁莽的计划,但
它能够成功完成。有情绪化的东西。我累了……
我想暂时休息一下。
